在“世界屋脊的屋脊”架起電力“鐵山羊”

文章來(lai)源:國家電網有限公(gong)司(si)  發布時間:2020-12-09

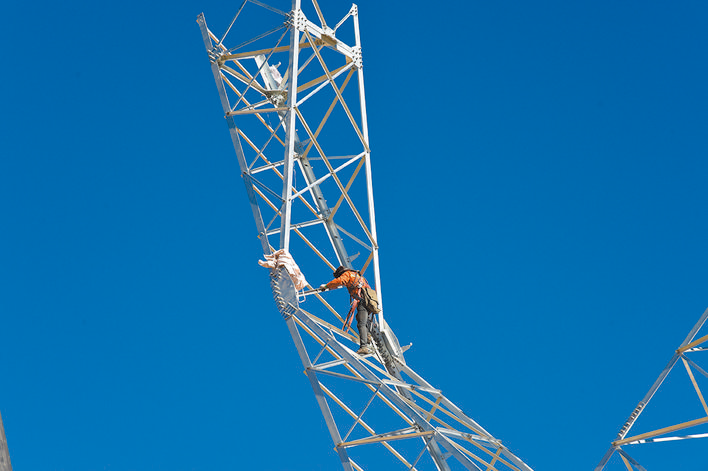

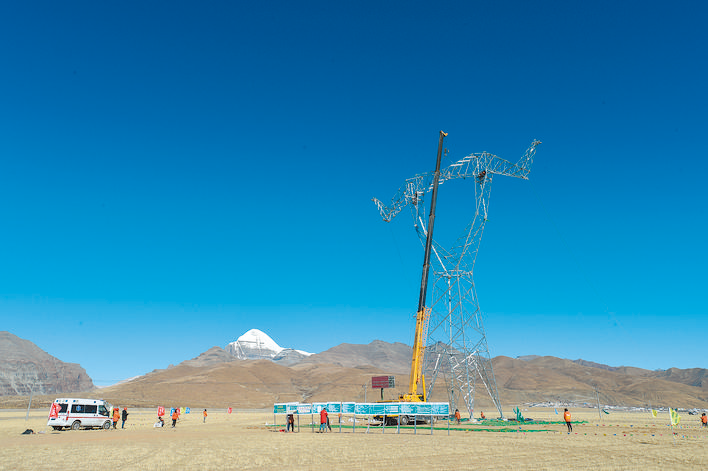

12月8日(ri)15時,阿里(li)與(yu)藏中聯網工(gong)程(cheng)線路包13段施(shi)工(gong)負責人黃小(xiao)洪(hong)緊張地(di)盯(ding)著起(qi)重(zhong)設備將(jiang)羊(yang)頭形狀的(de)塔(ta)頭吊至(zhi)30米高空,并緩慢與(yu)塔(ta)身(shen)對齊。早已等候在(zai)塔(ta)上(shang)的(de)國網西藏電建施(shi)工(gong)人員將(jiang)二者固定(ding)拼合。不到30分鐘,阿里(li)聯網工(gong)程(cheng)220千伏首(shou)基日(ri)土白絨山羊(yang)塔(ta)正式組立完畢(bi)。黃小(xiao)洪(hong)的(de)心終于放了(le)下來。

這(zhe)(zhe)里(li)地(di)處西藏阿里(li)地(di)區普蘭(lan)縣,離縣城100多(duo)千米(mi),海拔超過4600米(mi)。這(zhe)(zhe)座(zuo)鐵(tie)(tie)塔(ta)(ta)(ta)(ta)是阿里(li)聯網工程220千伏線(xian)路(lu)包13段2號塔(ta)(ta)(ta)(ta),高約34.6米(mi),總重14.4噸。與(yu)普通直線(xian)塔(ta)(ta)(ta)(ta)相比,這(zhe)(zhe)座(zuo)塔(ta)(ta)(ta)(ta)在塔(ta)(ta)(ta)(ta)頭的(de)左右兩側分別多(duo)出了一根向上(shang)的(de)“鋼鐵(tie)(tie)羊角”,使(shi)塔(ta)(ta)(ta)(ta)頭整(zheng)體看起來(lai)形似阿里(li)地(di)區日土(tu)縣特有的(de)白絨(rong)山(shan)羊頭。這(zhe)(zhe)一型的(de)塔(ta)(ta)(ta)(ta)也因此被命名為日土(tu)白絨(rong)山(shan)羊塔(ta)(ta)(ta)(ta)。

阿里聯網工程全線共有(you)143基專門(men)設(she)計的(de)鐵(tie)(tie)塔(ta)(ta),除(chu)(chu)了日土白絨(rong)山(shan)(shan)羊(yang)塔(ta)(ta)外(wai),還有(you)另(ling)外(wai)一種崗巴(ba)羊(yang)頭(tou)(tou)(tou)塔(ta)(ta)。兩種鐵(tie)(tie)塔(ta)(ta)除(chu)(chu)了電壓(ya)等級不同,另(ling)一處明顯區別是塔(ta)(ta)頭(tou)(tou)(tou)“山(shan)(shan)羊(yang)角(jiao)(jiao)”的(de)朝向不同——白絨(rong)山(shan)(shan)羊(yang)塔(ta)(ta)的(de)羊(yang)角(jiao)(jiao)向上,而崗巴(ba)羊(yang)頭(tou)(tou)(tou)塔(ta)(ta)的(de)羊(yang)角(jiao)(jiao)向下。

讓鐵塔(ta)(ta)與(yu)當地的(de)自然景觀(guan)(guan)和諧交(jiao)融是阿(a)里聯網(wang)工程設立(li)這類(lei)塔(ta)(ta)的(de)初(chu)衷。為(wei)了提升鐵塔(ta)(ta)與(yu)西藏(zang)人文、自然景觀(guan)(guan)的(de)適配度,設計單(dan)位細致地研究(jiu)分析了線(xian)路可研路徑和沿線(xian)景觀(guan)(guan)敏感點,并派專人前往(wang)阿(a)里地區現(xian)場調研,還與(yu)四川大學(xue)合(he)作(zuo),開(kai)展美學(xue)優化(hua)概念設計,利用西藏(zang)文化(hua)中(zhong)的(de)代表性形象對(dui)鐵塔(ta)(ta)進行(xing)藝術化(hua)加工。

羊頭(tou)在藏語中(zhong)讀“魯古”,與藏語中(zhong)“年(nian)初”的讀音相似,寓意著藏歷新(xin)年(nian)的第一天吉祥如意,有一個好(hao)的開始。在崗(gang)巴(ba)羊頭(tou)、日(ri)土白絨(rong)山羊、牦牛、轉經筒、勝利幢、吉祥八(ba)寶等多個設計方案(an)中(zhong),崗(gang)巴(ba)羊頭(tou)塔(ta)和日(ri)土白絨(rong)山羊塔(ta)的設計方案(an)最(zui)終(zhong)被采用。

鐵塔的設(she)計方案確(que)定后,基礎澆筑工作(zuo)在(zai)天氣還不太(tai)冷的9月緊鑼密鼓地開展起來,基建工作(zuo)于10月基本完(wan)成。

在經(jing)歷近一(yi)個月的(de)基礎工程自然養護后,基礎混(hun)凝(ning)土達到組塔(ta)強(qiang)度要求,鐵塔(ta)進入組立階段(duan)。線路(lu)包13段(duan)“山羊”塔(ta)的(de)塔(ta)材(cai)來自重慶。它們(men)先“坐”火車來到日喀則,再經(jing)由1200千米的(de)公路(lu)運輸來到現場。從發貨到抵(di)達至(zhi)少用了11天。

組塔的速度相對要(yao)快很多。各類(lei)塔材先在施工現場進行地面組裝,完成后將各個(ge)部件用吊車進行拼(pin)接。盡管當地一天的有效施工時段只有四(si)五個(ge)小時,但組塔總過程一般只需兩三天。

“今天(tian)的天(tian)氣(qi)很(hen)給力(li),地(di)面溫度(du)(du)在零(ling)下1攝氏(shi)度(du)(du),風也不大(da),比(bi)較適合(he)吊裝(zhuang)施工(gong)作(zuo)業。盡管這樣,塔(ta)上由(you)于風大(da)的緣故,溫度(du)(du)也要比(bi)地(di)面低5攝氏(shi)度(du)(du)。為了應對這邊的極(ji)寒天(tian)氣(qi),我們為施工(gong)人員配發了冬(dong)季安(an)全(quan)帽和統(tong)一的棉衣(yi)。這些(xie)鐵塔(ta)的組立方(fang)式與(yu)普通(tong)鐵塔(ta)大(da)體(ti)相同,唯一區別在于塔(ta)頭的橫擔(dan)也就是‘羊(yang)角’部分。施工(gong)人員需(xu)要先熟悉一下組裝(zhuang)圖紙。”黃小洪(hong)說。

線路包(bao)13段共有9基“山羊”塔,預計月底前可全部完成組(zu)立。其他線路包(bao)段的塔也將(jiang)于明年(nian)5月前陸(lu)續組(zu)立完畢。屆時(shi),將(jiang)會(hui)有一座座電(dian)力“山羊”立在世界(jie)屋脊之(zhi)上(shang),將(jiang)大網電(dian)源(yuan)源(yuan)不斷地(di)送往阿里地(di)區的居(ju)民家中。
