文章(zhang)來源(yuan):內蒙古國資委 發(fa)布(bu)時間:2021-10-20
今(jin)年,內蒙古蒙能集團確定了515萬千瓦重點項目(mu)建(jian)設,除了9月30日(ri)包頭100MWp光伏(fu)發電(dian)示范(fan)基地(di)平臺項目(mu)正式移交生產外,長(chang)城電(dian)廠2×1000MW機組項目(mu)、金山熱電(dian)廠2×660MW擴建(jian)項目(mu)、科(ke)右中(zhong)發電(dian)2×660MW機組項目(mu)、東蘇巴(ba)彥杭(hang)蓋300MW風(feng)電(dian)項目(mu)及武川100MW風(feng)電(dian)供熱項目(mu)已全部開工(gong)建(jian)設。
這些重(zhong)(zhong)點項(xiang)(xiang)目(mu)是(shi)做(zuo)強做(zuo)優做(zuo)大(da)蒙(meng)能(neng)集(ji)團(tuan)的關鍵項(xiang)(xiang)目(mu),是(shi)蒙(meng)能(neng)集(ji)團(tuan)樹立(li)新形象(xiang)(xiang)、展現新氣象(xiang)(xiang)的重(zhong)(zhong)大(da)機遇。蒙(meng)能(neng)集(ji)團(tuan)自覺提(ti)高(gao)政治(zhi)站(zhan)位,加強組織領導,凝心(xin)聚力(li)、攻堅(jian)克難,針對項(xiang)(xiang)目(mu)建設制定時間表、路線圖(tu)、責任書,勇挑(tiao)重(zhong)(zhong)擔,肩負起主體責任,對標一流(liu),全(quan)力(li)將515萬千(qian)瓦(wa)重(zhong)(zhong)點項(xiang)(xiang)目(mu)打造成安全(quan)、綠色、清廉(lian)、優質(zhi)(zhi)的工程(cheng),助力(li)自治(zhi)區經濟社會(hui)高(gao)質(zhi)(zhi)量發展。
長城電廠2×1000MW機組項目
作為內(nei)蒙古自治區直屬(shu)企業首(shou)個百(bai)萬千瓦(wa)電廠——長城電廠2×1000MW機(ji)組項(xiang)目地處鄂托克前旗上海廟能(neng)源化工基地,占地499.5畝。項(xiang)目建成后,年發電量可達175億千瓦(wa)時。

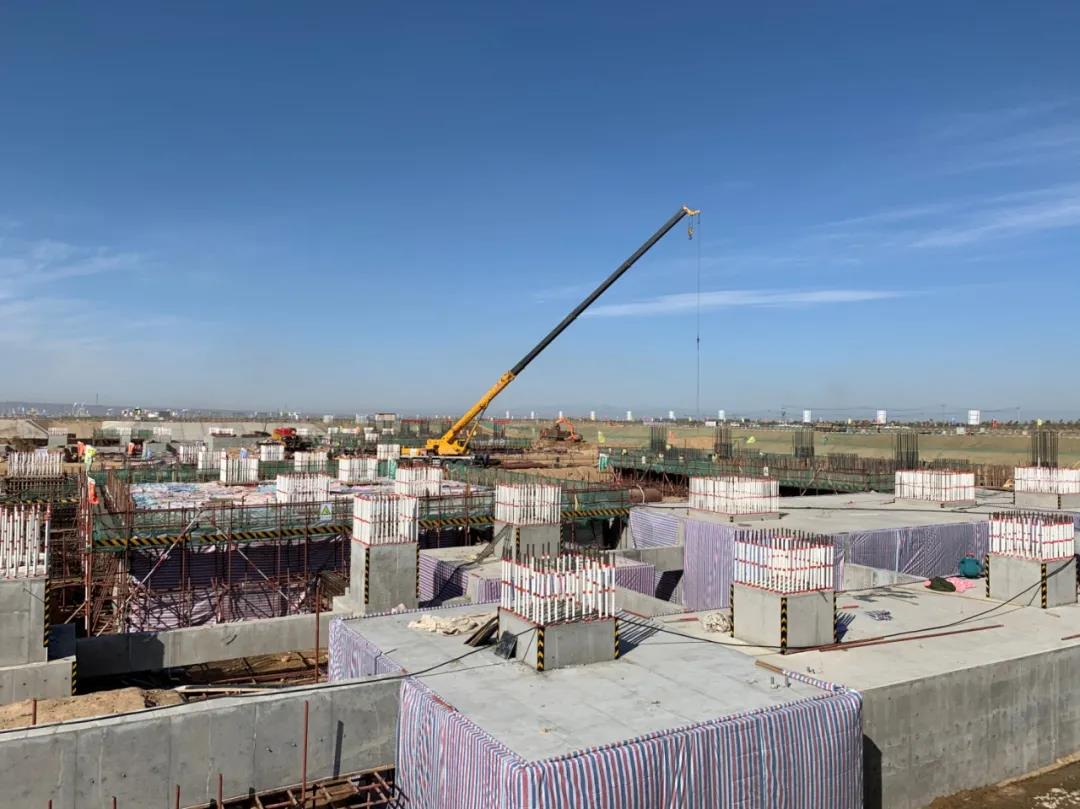

泵送設備正在有序澆筑混凝土
施工(gong)現場塔(ta)吊林立,機械轟鳴,所有參建者在各個作業(ye)點(dian)(dian)上,按(an)照既定節(jie)點(dian)(dian)計劃加(jia)班加(jia)點(dian)(dian),抓(zhua)緊(jin)施工(gong),以確保(bao)項目按(an)期(qi)投(tou)產,為自治(zhi)區經濟社(she)會發(fa)展作出應有貢獻。

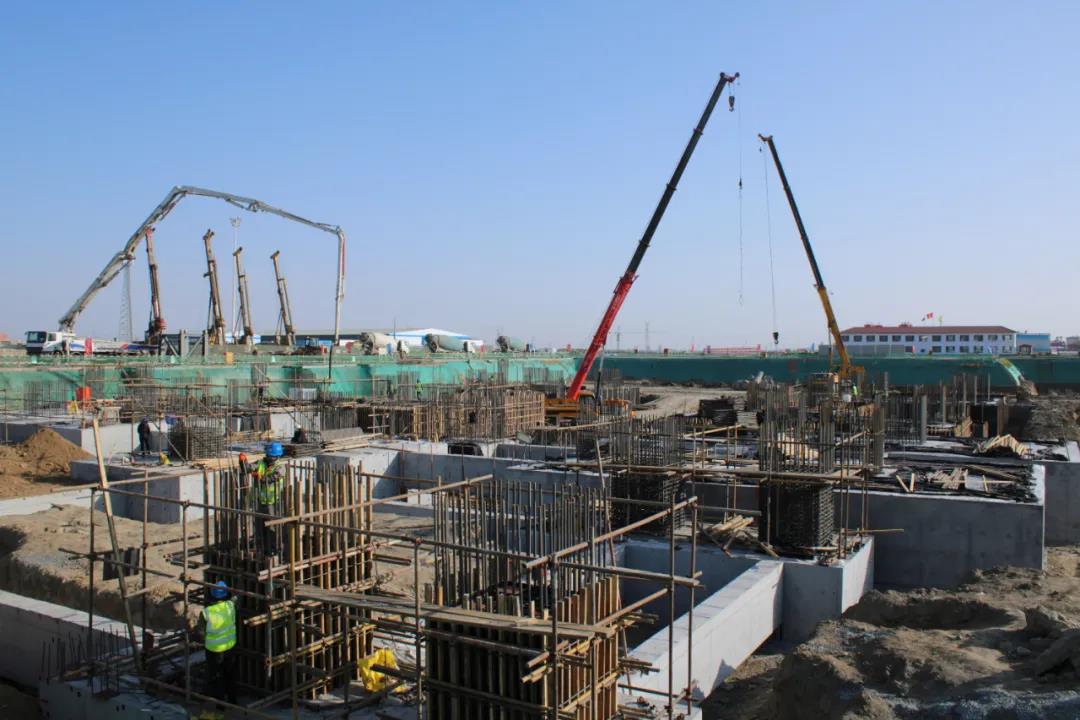

施工人員在各個作業點上,按照既定節點計劃抓緊施工
長城發電公司組織精兵強(qiang)將(jiang),爭分奪秒、倒排工(gong)期(qi)、掛圖作戰、對賬銷(xiao)號,全力以(yi)赴(fu)推進項目建設;強(qiang)化安(an)全、質量管理(li),對標(biao)全國一流電廠,努力把項目建設成為綠色清潔、智慧高效(xiao)、各項指標(biao)全優的示范型(xing)電廠。
金山熱電廠2×66萬千瓦擴建項目
金山熱電(dian)(dian)廠(chang)2×66萬千(qian)瓦(wa)擴(kuo)建項目(mu)(mu)位于土默(mo)特左旗臺閣牧鎮大陽高(gao)村南、現金山熱電(dian)(dian)廠(chang)東側,占(zhan)地(di)面(mian)積493畝。建設內容(rong)包括擴(kuo)建2×660MW高(gao)效(xiao)超(chao)超(chao)臨界、間接(jie)空(kong)冷(leng)抽汽凝汽式汽輪機(ji)。項目(mu)(mu)建成(cheng)后預計新(xin)(xin)增供電(dian)(dian)能力(li)125萬千(qian)瓦(wa),新(xin)(xin)增供熱能力(li)3000萬平方米(mi)。自全(quan)面(mian)開(kai)工(gong)(gong)以來(lai),施工(gong)(gong)現場整體狀況良好、平穩(wen)、有序。全(quan)體參建人員牢(lao)固樹立“高(gao)標準(zhun)、嚴(yan)要求(qiu)”的責(ze)任意識,抓住(zhu)施工(gong)(gong)的黃金期,全(quan)力(li)推進(jin)施工(gong)(gong)進(jin)度。

3號機組鍋爐首根鋼結構吊裝就位

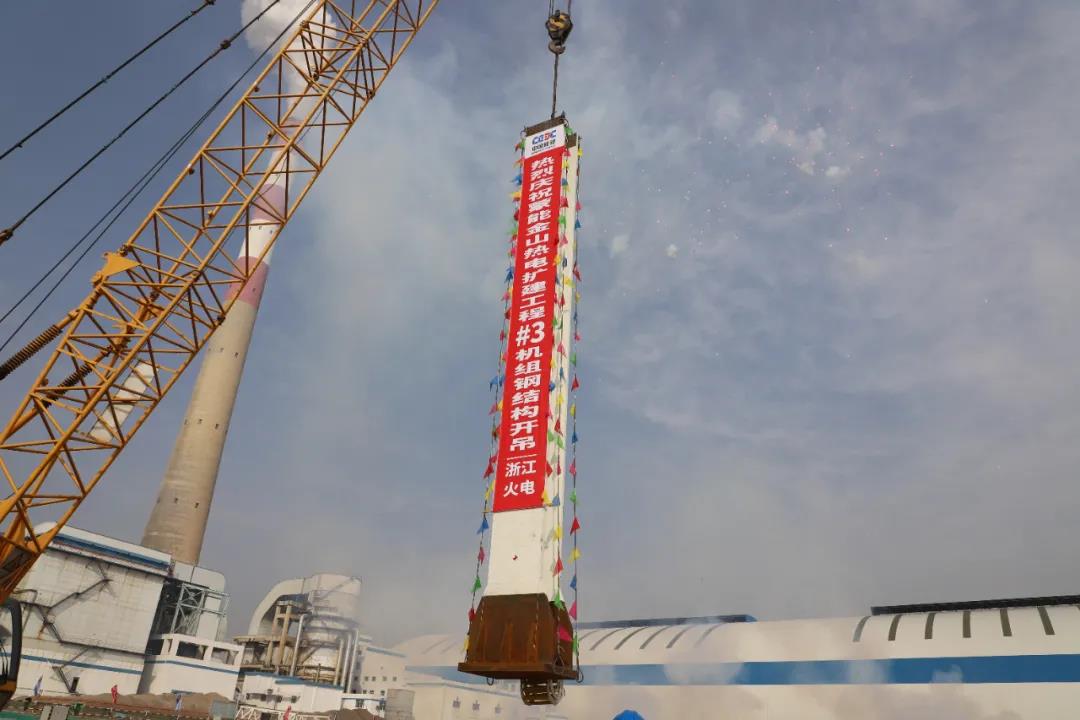

10月10日(ri)10點17分,該項目(mu)3號機組鍋爐(lu)首(shou)根(gen)鋼結構(gou)吊(diao)裝(zhuang)就位,標(biao)志著3號機組主體工(gong)(gong)程(cheng)正式進入安(an)裝(zhuang)階段,為下一步的安(an)裝(zhuang)工(gong)(gong)程(cheng)贏得了(le)先(xian)機、奠定了(le)基礎,同(tong)時向整體工(gong)(gong)程(cheng)早日(ri)投產(chan)邁出了(le)重要的一步。

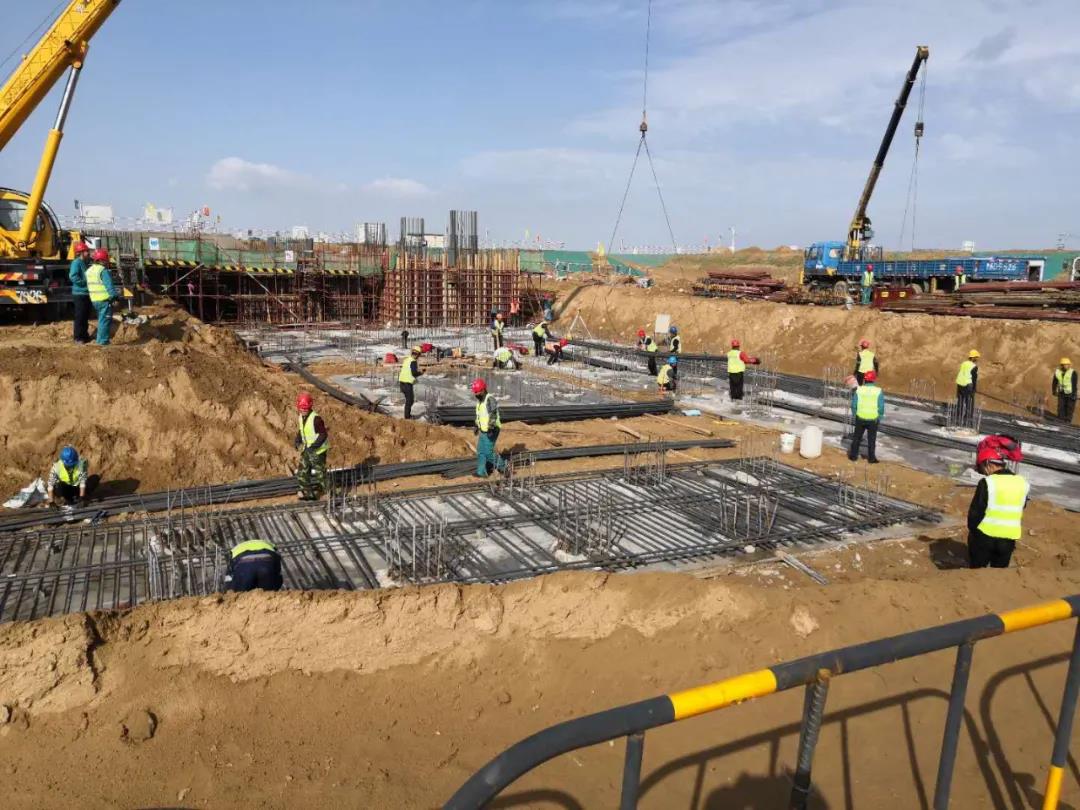

主廠房4號鍋爐承臺澆筑緊張進行中
科右中發電2×66萬千瓦機組項目
科右(you)中發(fa)(fa)電(dian)2×66萬(wan)千瓦超(chao)超(chao)臨界燃(ran)煤、間接空(kong)冷機組(zu)項目,于2016年6月開工(gong)建(jian)設,送出接入扎魯特至山東青(qing)州特高壓直(zhi)流輸(shu)電(dian)外送通道,是(shi)蒙東地(di)區重(zhong)要的(de)支撐電(dian)源,雙機投(tou)產后年發(fa)(fa)電(dian)量可達(da)63億千瓦時(shi)。對確(que)保(bao)科右(you)中旗打贏(ying)脫貧攻堅戰,增強自身(shen)造血(xue)功能,拉動地(di)方經濟社會(hui)發(fa)(fa)展具有重(zhong)要意義。

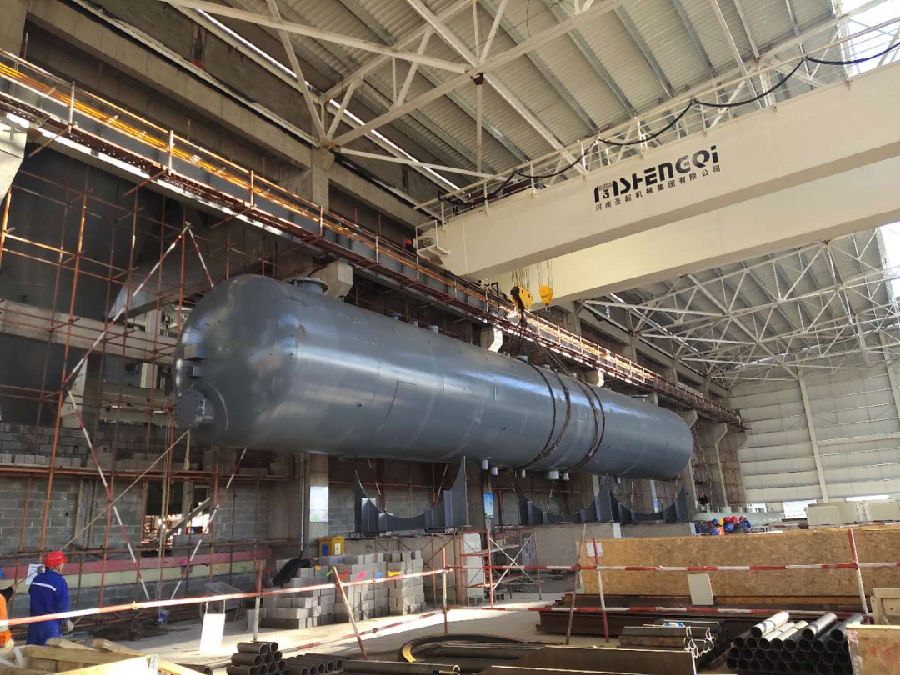

1號機除氧器吊裝就位
截至目(mu)(mu)前,項目(mu)(mu)已(yi)完成了主廠(chang)房到頂(ding)、鋼屋架安(an)裝、鋼煤斗安(an)裝、煙囪鋼內筒到頂(ding)、1號機除氧器吊裝就位等(deng)重要節點工程(cheng)。該項目(mu)(mu)計劃(hua)于2021年(nian)投產發電(dian)。

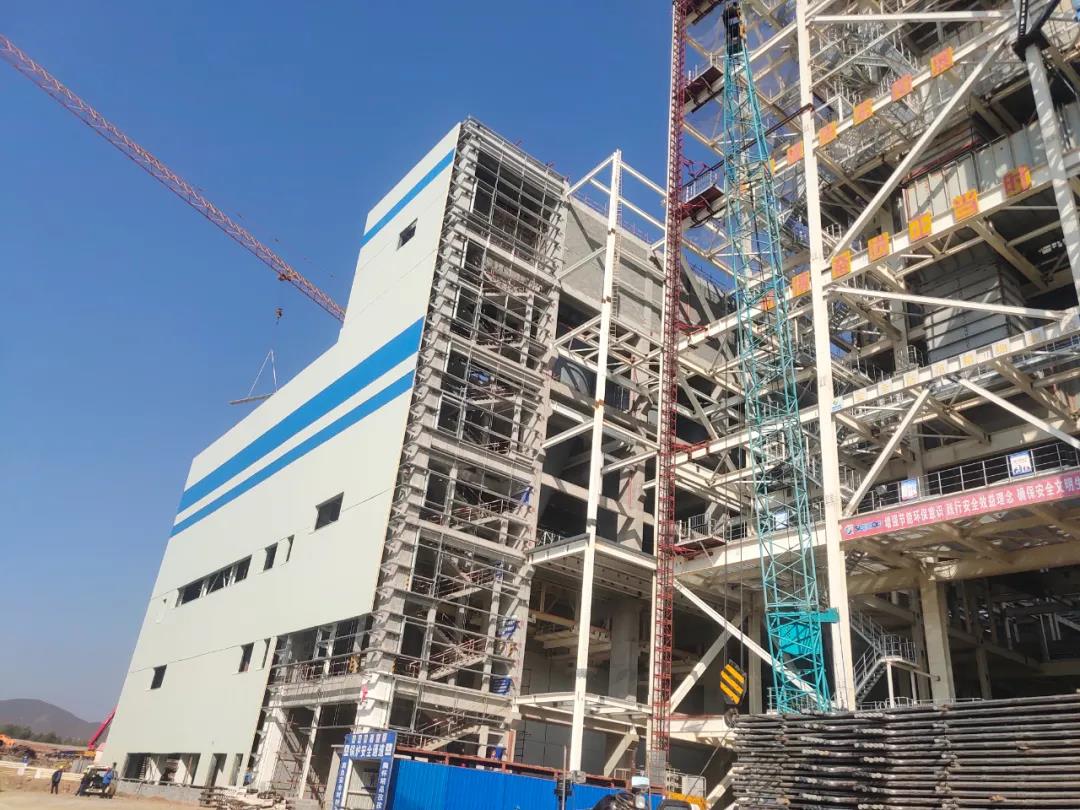

主廠房封閉
東蘇巴彥杭蓋300MW風電項目
東(dong)蘇巴彥杭(hang)蓋300MW風電項(xiang)目于(yu)2019年(nian)(nian)10月15日(ri)(ri)開工(gong)建(jian)設,2020年(nian)(nian)3月18日(ri)(ri)全(quan)面復(fu)工(gong)。該項(xiang)目是蒙能集團(tuan)裝(zhuang)機容量(liang)最大,第一(yi)個特高壓外送新能源項(xiang)目,一(yi)期建(jian)設規(gui)模為300MW,將在(zai)108平(ping)方公(gong)里的場址范圍內安裝(zhuang)風機89臺,計劃于(yu)2020年(nian)(nian)12月31日(ri)(ri)投產(chan)發電,全(quan)部建(jian)成投運后年(nian)(nian)上網電量(liang)可(ke)達8.4億(yi)千(qian)瓦時(shi)。

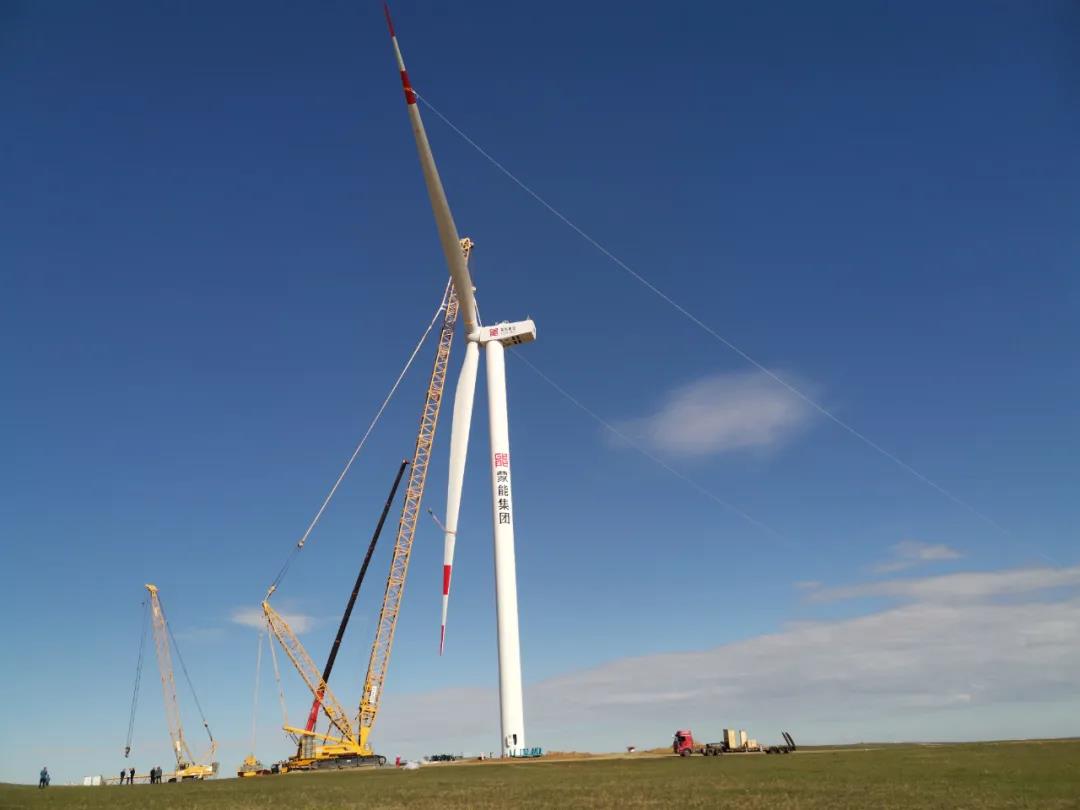

9月8日,第一臺風機整體吊裝成功
截至目(mu)前,風機吊裝(zhuang)(zhuang)完(wan)(wan)(wan)成(cheng)(cheng)11臺,箱變基礎89基全部(bu)(bu)澆筑完(wan)(wan)(wan)成(cheng)(cheng);升壓站綜合(he)樓(lou)、電(dian)氣樓(lou)、車庫(ku)裝(zhuang)(zhuang)修、裝(zhuang)(zhuang)飾工程完(wan)(wan)(wan)成(cheng)(cheng)80%,電(dian)氣樓(lou)內(nei)(nei)站用變就(jiu)位完(wan)(wan)(wan)成(cheng)(cheng)。兩臺主(zhu)變及220KV屋外架構、架空鋼絞線全部(bu)(bu)安裝(zhuang)(zhuang)完(wan)(wan)(wan)成(cheng)(cheng),斷路器、隔(ge)離(li)開(kai)關(guan)、避雷器、互感器等(deng)安裝(zhuang)(zhuang)完(wan)(wan)(wan)成(cheng)(cheng),目(mu)前正在(zai)抓緊站內(nei)(nei)電(dian)纜(lan)、設備(bei)引(yin)線施工。各標段集(ji)電(dian)線路已相繼開(kai)工,站內(nei)(nei)主(zhu)變、動(dong)態無(wu)功補償裝(zhuang)(zhuang)置(zhi)單體調(diao)試(shi)完(wan)(wan)(wan),一次(ci)設備(bei)單體調(diao)試(shi)完(wan)(wan)(wan)成(cheng)(cheng)10項(合(he)計78項),二次(ci)設備(bei)正在(zai)安裝(zhuang)(zhuang)。

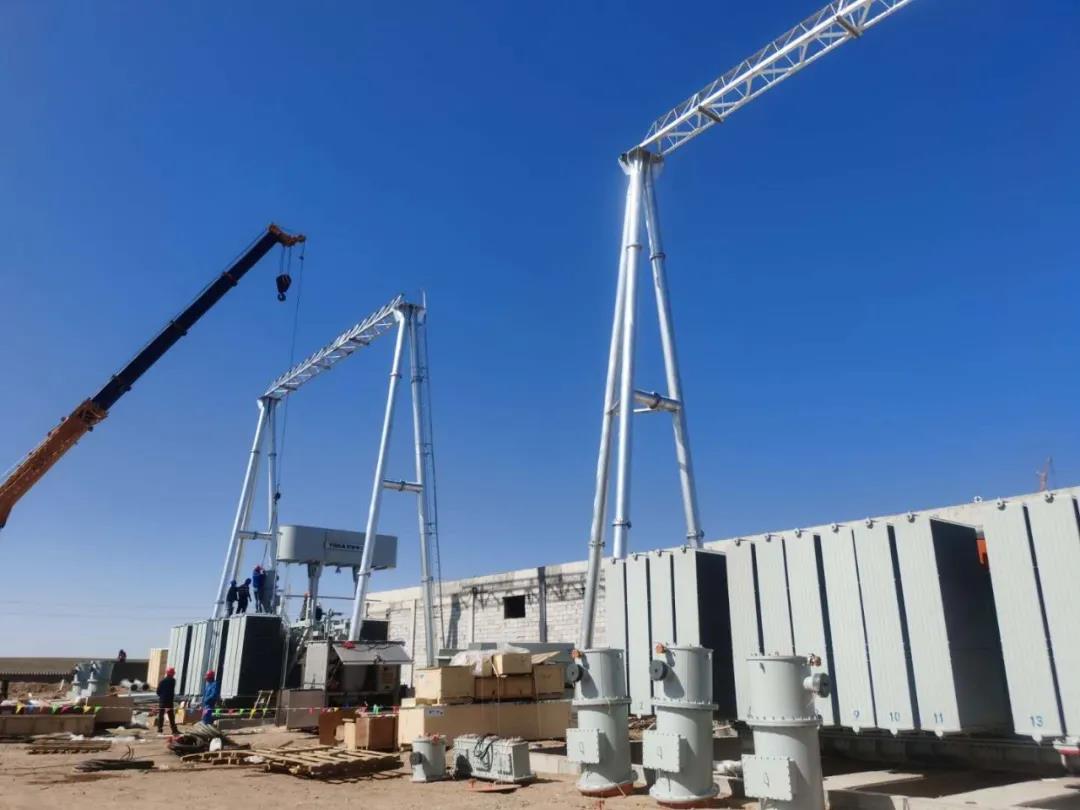

9月14日,兩臺主變安裝就位
武川100MW風電供熱項目
武川100MW風(feng)電(dian)供熱項目位于武川縣可可以(yi)力更鎮東北(bei)約5公里處,本(ben)期裝機(ji)容量100MW,裝機(ji)規模為單機(ji)容量2500kW的風(feng)力發電(dian)機(ji)組(zu)40臺。

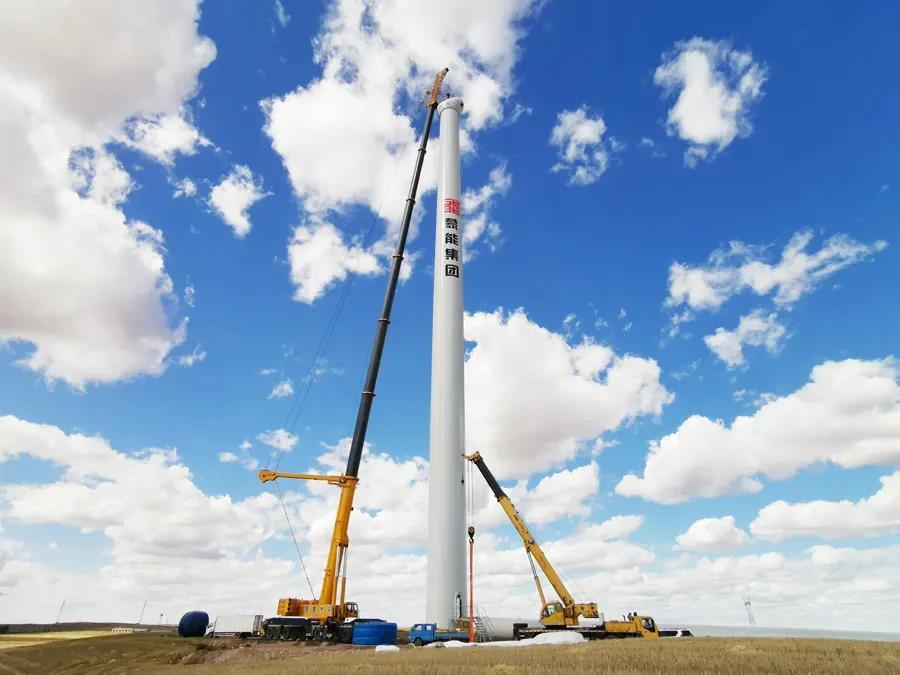

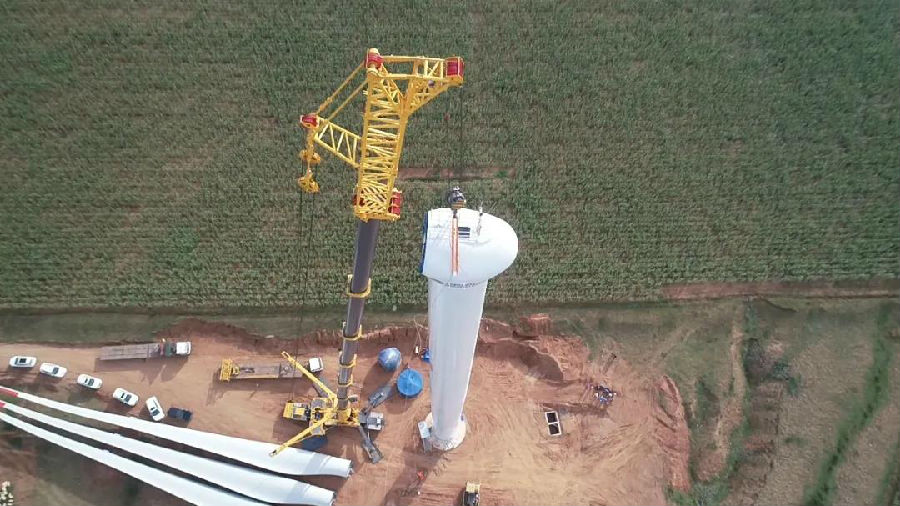

第一個塔筒吊裝完成
該(gai)項(xiang)目(mu)(mu)自開(kai)工(gong)建設以來(lai),相繼克服了(le)項(xiang)目(mu)(mu)核準(zhun)早(zao)啟(qi)動晚(wan)等影響,按照項(xiang)目(mu)(mu)開(kai)工(gong)建設必備條(tiao)件(jian)(jian)的各項(xiang)事宜,在僅僅兩個半(ban)月(yue)的時間內(nei),就成功辦理(li)了(le)林草永久用地批文、臨時用林草批文等先決手續,為項(xiang)目(mu)(mu)正式開(kai)工(gong)創造了(le)充分條(tiao)件(jian)(jian)。2019年(nian)12月(yue)6日(ri)首臺風(feng)機(25號)基礎完成混凝土澆筑,標(biao)志著該(gai)項(xiang)目(mu)(mu)正式進(jin)入施工(gong)階段,保(bao)住了(le)上網電價(jia)0.47元/千(qian)瓦時。

為葉片吊裝做好準備
項目(mu)建(jian)成后,年發(fa)電量可(ke)達2.4億千瓦(wa)時,供熱面積20萬平方米,年均減少燃煤7.44萬噸(dun),能(neng)夠有效(xiao)推動當地發(fa)展綠色經(jing)濟,改(gai)善當地生態環境,創造良好的經(jing)濟效(xiao)益和(he)社會效(xiao)益。
