中核集團方家山核電1號機組堆芯焊接完成

文章(zhang)來(lai)源:中(zhong)國核工業(ye)集團公(gong)司  發布(bu)時間:2014-07-17

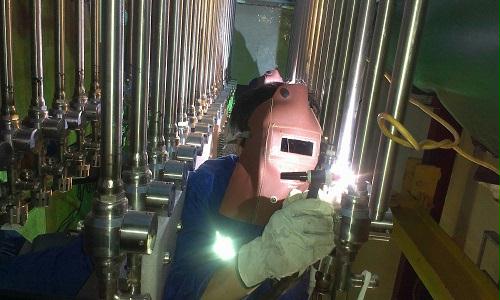

  7月12日,中核集團方家山核電工程1號機組堆芯中子通量測量系統焊接工作順利完成。此項工作從4月20日啟動,歷時80天。250條焊縫經檢驗,質量全部合格,為后續冷試節點奠定堅實基礎。

  堆芯中子(zi)通(tong)量(liang)測量(liang)系統(tong)焊(han)接具有操作(zuo)空(kong)間狹窄、施焊(han)難度大、質(zhi)量(liang)要求高等特點。在施工(gong)(gong)過程(cheng)中,秦(qin)山核(he)電(dian)基地工(gong)(gong)程(cheng)管理部門專人全程(cheng)跟蹤,并與各參(can)建單位緊密配合,統(tong)一協調,有效保(bao)證了該項工(gong)(gong)作(zuo)的(de)順利完成。
