【一帶一路新國企】絲路基金“首單”進展順利 主體工程全面施工

文(wen)章來源(yuan):中國長江三峽集團有(you)限(xian)公(gong)司(si)   發布時間(jian):2020-04-26

“一帶一路”倡議提出以來,三峽集團積極投身“一帶一路”能源建設,其中“絲路基金”首單、“中巴經濟走廊”首個水電投資項目——巴基斯坦卡洛特水電站于2016年12月1日開工,現已進入主體工程全面施工階段。

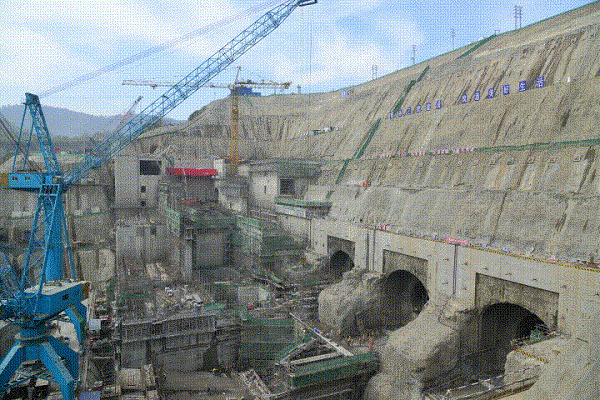

大壩工程

卡洛(luo)特水電站大(da)壩(ba)(ba)為瀝青混(hun)(hun)凝土(tu)心(xin)(xin)(xin)墻堆石(shi)壩(ba)(ba),由瀝青混(hun)(hun)凝土(tu)心(xin)(xin)(xin)墻、過渡層、堆石(shi)Ⅰ區(qu)、堆石(shi)Ⅱ區(qu)、排水體和上下(xia)(xia)游(you)護坡組成(cheng)。大(da)壩(ba)(ba)開挖累計(ji)(ji)完(wan)成(cheng)60.04萬立(li)方(fang)米(mi),心(xin)(xin)(xin)墻基座(zuo)結(jie)構混(hun)(hun)凝土(tu)累計(ji)(ji)完(wan)成(cheng)6377立(li)方(fang)米(mi),基礎開挖和瀝青混(hun)(hun)凝土(tu)心(xin)(xin)(xin)墻基座(zuo)施工(gong)已完(wan)成(cheng)90%;上、下(xia)(xia)游(you)圍(wei)堰完(wan)成(cheng)防滲墻施工(gong);上游(you)圍(wei)堰填(tian)筑(zhu)至高程(cheng)430.50米(mi),下(xia)(xia)游(you)圍(wei)堰填(tian)筑(zhu)至高程(cheng)407米(mi)。目前(qian)大(da)壩(ba)(ba)工(gong)程(cheng)累計(ji)(ji)完(wan)成(cheng)工(gong)程(cheng)量的12.02%。

溢洪道工程

溢(yi)洪道(dao)由進(jin)水(shui)渠、控(kong)制(zhi)(zhi)段、泄槽、挑流鼻坎(kan)及(ji)下游消能(neng)區組成(cheng)。目前溢(yi)洪道(dao)控(kong)制(zhi)(zhi)段開挖支護(hu)已完成(cheng),控(kong)制(zhi)(zhi)段混(hun)凝土累計澆筑85773.7立方米(mi),累計完成(cheng)工程量的37.64%。



復建大橋

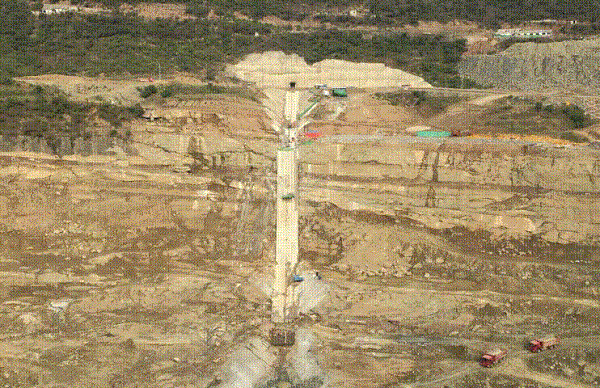

復(fu)建大(da)(da)橋(qiao)(qiao)(qiao)位于(yu)原卡洛特大(da)(da)橋(qiao)(qiao)(qiao)下游約610米(mi)處。橋(qiao)(qiao)(qiao)梁(liang)全長330米(mi),橋(qiao)(qiao)(qiao)面寬10米(mi),設計為預應力混凝土(tu)連續鋼構(gou)橋(qiao)(qiao)(qiao)。復(fu)建大(da)(da)橋(qiao)(qiao)(qiao)樁基礎和橋(qiao)(qiao)(qiao)墩施工已全部完成,正在進行橋(qiao)(qiao)(qiao)梁(liang)結構(gou)施工。目(mu)前已完成工程量的70%。



導流隧洞工程

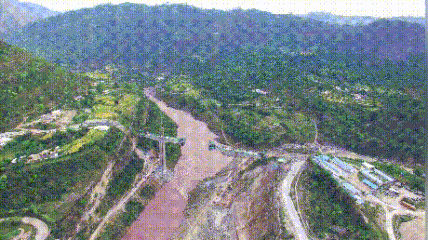

卡洛特水(shui)電站采用全(quan)年圍堰一(yi)次(ci)性(xing)攔斷河床(chuang)、導流隧洞(dong)泄流的導流方式。目前導流洞(dong)進(jin)出(chu)口邊坡,進(jin)水(shui)塔,洞(dong)身開挖、混凝土全(quan)部(bu)施工結束,于2018年9月(yue)11日(ri)實現導流洞(dong)通(tong)水(shui)過流,9月(yue)22日(ri)項目工程截流完(wan)成。

引水發電系統

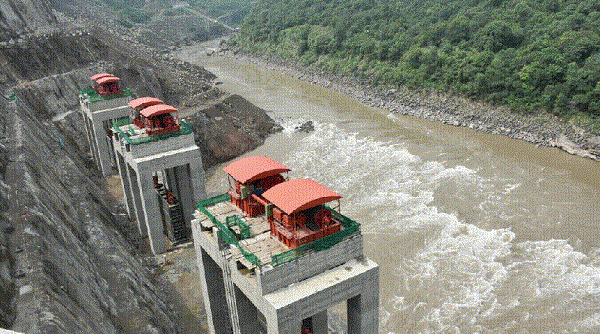

主要引(yin)水(shui)(shui)(shui)發(fa)電系統(tong)包括(kuo)電站進水(shui)(shui)(shui)口、引(yin)水(shui)(shui)(shui)隧(sui)洞、地面(mian)廠房(fang)、升(sheng)壓(ya)站等(deng)。目前(qian)廠房(fang)邊坡、基坑(keng)開(kai)挖支(zhi)護均(jun)已完(wan)成;升(sheng)壓(ya)站安裝(zhuang)間(jian)Ⅰ、Ⅱ段(duan)混凝土澆(jiao)筑(zhu)(zhu)已完(wan)成,1號(hao)、2號(hao)、3號(hao)、4號(hao)機組段(duan)澆(jiao)筑(zhu)(zhu)施工(gong)穩(wen)步推進;4條引(yin)水(shui)(shui)(shui)隧(sui)洞開(kai)挖支(zhi)護全(quan)部完(wan)成,壓(ya)力鋼(gang)管安裝(zhuang)進行(xing)中;進水(shui)(shui)(shui)塔(ta)土建工(gong)程全(quan)面(mian)啟(qi)動;引(yin)水(shui)(shui)(shui)發(fa)電系統(tong)工(gong)程混凝土累計(ji)(ji)澆(jiao)筑(zhu)(zhu)完(wan)成132000立方米。廠房(fang)工(gong)程累計(ji)(ji)完(wan)成工(gong)程量的42.53%。
