文(wen)章來源:中國核工(gong)業(ye)集團公司 發布時間:2018-04-01

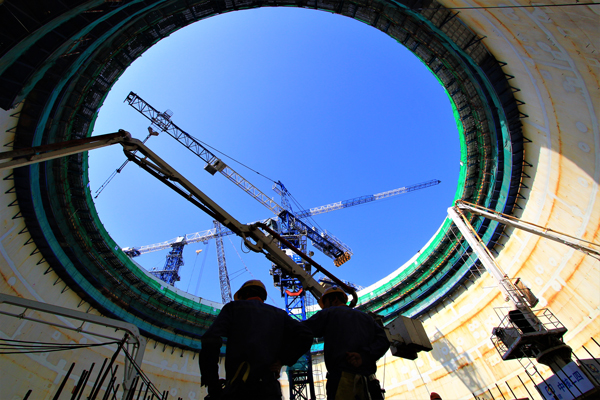

3月27日,華龍一(yi)號(hao)首堆示范工程——中(zhong)核集團福(fu)清核電5號(hao)機組(zu)反應堆廠房內(nei)部結構(gou)16.5米平臺混凝土澆(jiao)筑完成,為實現穹(qiong)頂吊裝節點創造(zao)了有利條件。本(ben)次混凝土澆(jiao)筑歷經32小(xiao)時40分鐘,澆(jiao)筑量(liang)1754.5立方。
該平(ping)臺作(zuo)為福(fu)清(qing)核(he)電(dian)5號機組反(fan)應(ying)堆廠(chang)房最重要的大(da)型設備引入平(ping)臺,鋼筋密(mi)集,埋件精度要求高,混凝(ning)土(tu)澆筑(zhu)量大(da)。華龍團隊提前策(ce)劃,做好圖紙、設備預裝、施(shi)工等各環節的準備工作(zuo),確保了一次性澆筑(zhu)成功(gong)。
