文(wen)章來源:國家能源投(tou)資集團有限責任公司 發布(bu)時間(jian):2022-02-07

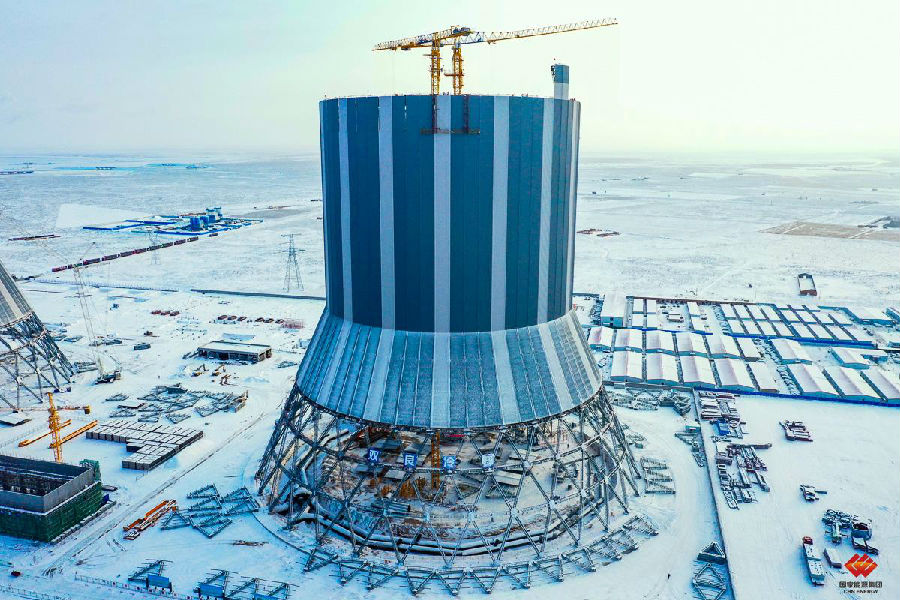

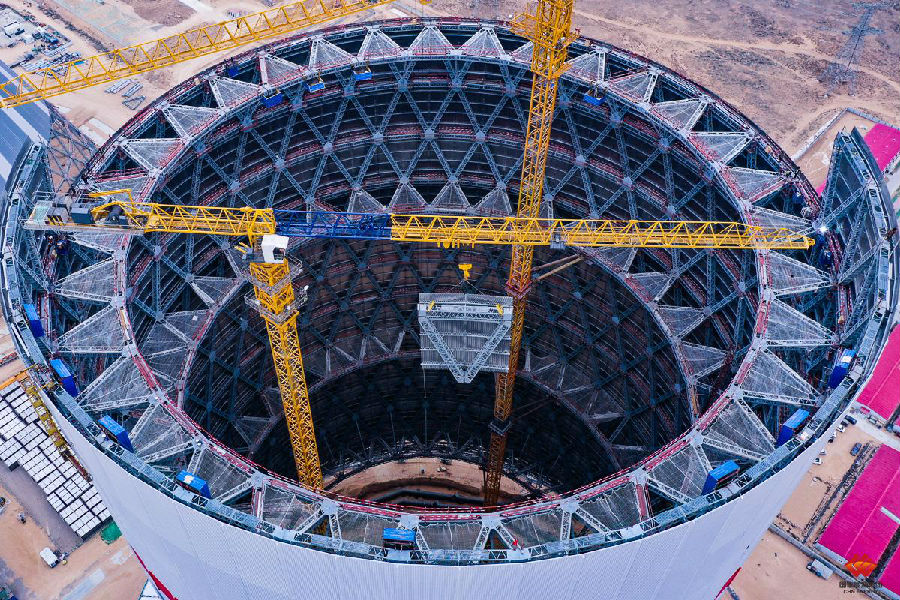

2021年1月15日,國家能(neng)源集(ji)團國電上海廟項目(mu)間接空(kong)冷系統1號冷卻塔順利結頂。該塔是全(quan)國首個采(cai)用鋼結構的(de)百(bai)萬千(qian)瓦級機組冷卻塔。下面來一起(qi)回顧(gu)“巨無(wu)霸”鋼結構冷卻塔結頂精彩瞬間。

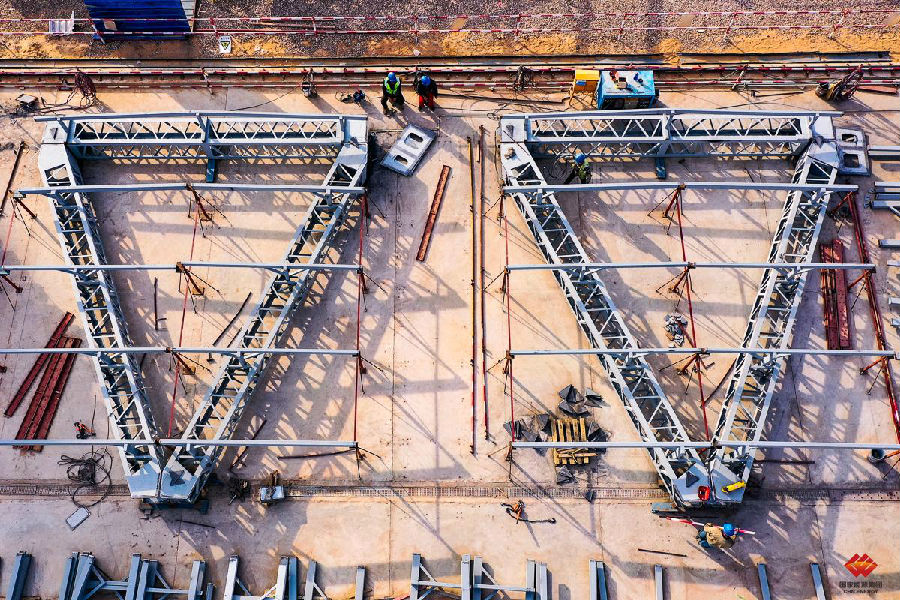

該塔(ta)底部直徑148.7米,面積相當(dang)于2.5個足球場,塔(ta)高190.2米,總重量6500噸。圖為(wei)2020年3月26日,上(shang)海(hai)廟公司間接空冷系統1號冷卻塔(ta)施工現場。

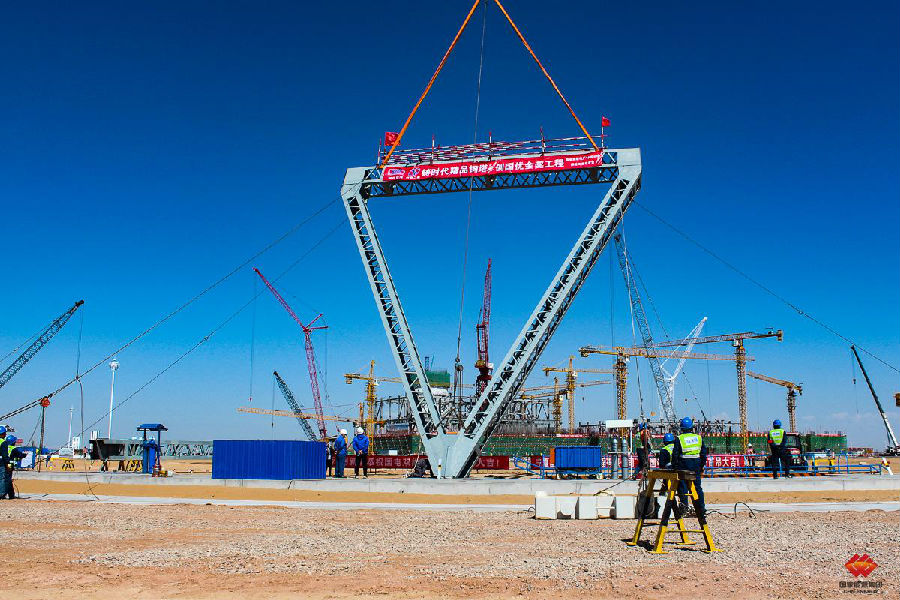

2020年5月28日(ri),自重(zhong)13噸(dun)、垂直高度15米的(de)1號冷(leng)卻(que)塔首榀鋼三角開始吊(diao)裝(zhuang)。因安(an)裝(zhuang)作業難度極大(da),地(di)面作業人員反復(fu)測量牽引(yin),歷(li)經12小時,才保證(zheng)了(le)鋼三角的(de)傾(qing)斜角度、水平角度等滿足(zu)指標要(yao)求(qiu)。

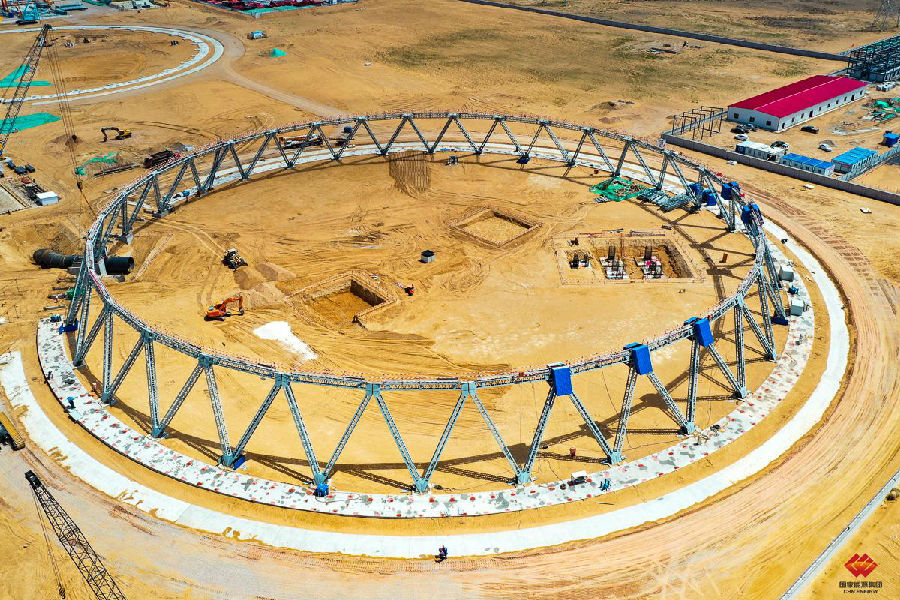

2020年6月15日,1號冷(leng)卻(que)塔第一層順利(li)合攏。作為(wei)整個冷(leng)卻(que)塔的基準,32個鋼三角全部安(an)裝(zhuang)合格,在近500米(mi)的周長中,精度要(yao)求(qiu)偏差值(zhi)不超過5毫(hao)米(mi)。

2020年9月(yue)5日,1號冷卻塔第(di)六層第(di)二榀鋼三角(jiao)吊裝(zhuang)(zhuang)完(wan)成。每(mei)榀鋼三角(jiao)在地(di)面拼接(jie)完(wan)成后(hou),就地(di)加(jia)裝(zhuang)(zhuang)外部蒙皮,既有效(xiao)保證了安裝(zhuang)(zhuang)精度,又降低了高(gao)空作業(ye)安全風險。

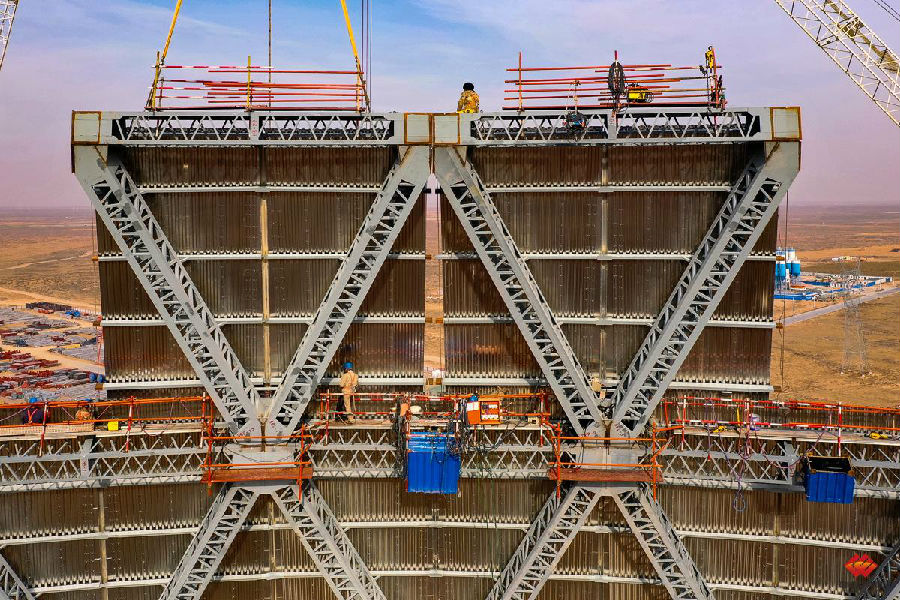

2020年10月(yue)1日,施(shi)工人員將鋼(gang)三角桿件按照模(mo)板位置拼裝(zhuang)(zhuang)焊接(jie)成統一的(de)規格,以(yi)方(fang)便后續安裝(zhuang)(zhuang)。

2020年(nian)11月21日,內蒙古鄂(e)爾(er)多斯(si)市(shi)前旗地區的溫(wen)度(du)已降至(zhi)零下(xia)20攝(she)氏(shi)度(du)。相比(bi)冬(dong)季因低溫(wen)結(jie)塊無法施工(gong)(gong)的混凝土(tu)型塔(ta),1號冷卻(que)塔(ta)憑(ping)借其鋼質優(you)勢(shi)可以繼續施工(gong)(gong)。

2020年12月14日,1榀鋼(gang)三角正在(zai)從(cong)塔內(nei)起(qi)(qi)吊(diao)(diao)。該塔7層以上(shang)均采(cai)用兩臺(tai)塔式起(qi)(qi)重機內(nei)部起(qi)(qi)吊(diao)(diao)。

2021年1月(yue)9日(ri),1號(hao)冷卻塔(ta)的“裙擺(bai)”——展寬平臺吊(diao)裝(zhuang)完成。這(zhe)標志(zhi)著(zhu)該(gai)冷卻塔(ta)已具(ju)備吊(diao)裝(zhuang)散熱器(qi)的條(tiao)件。

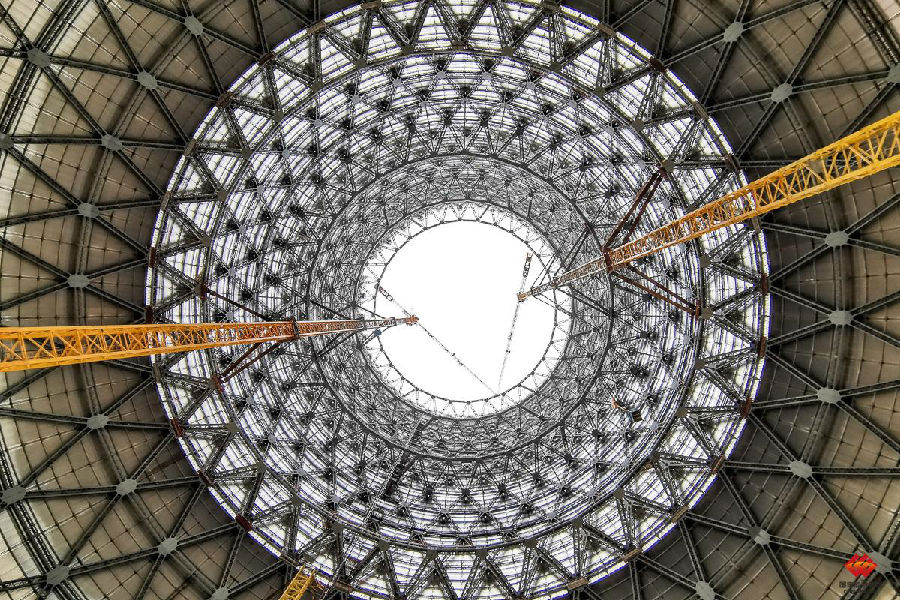

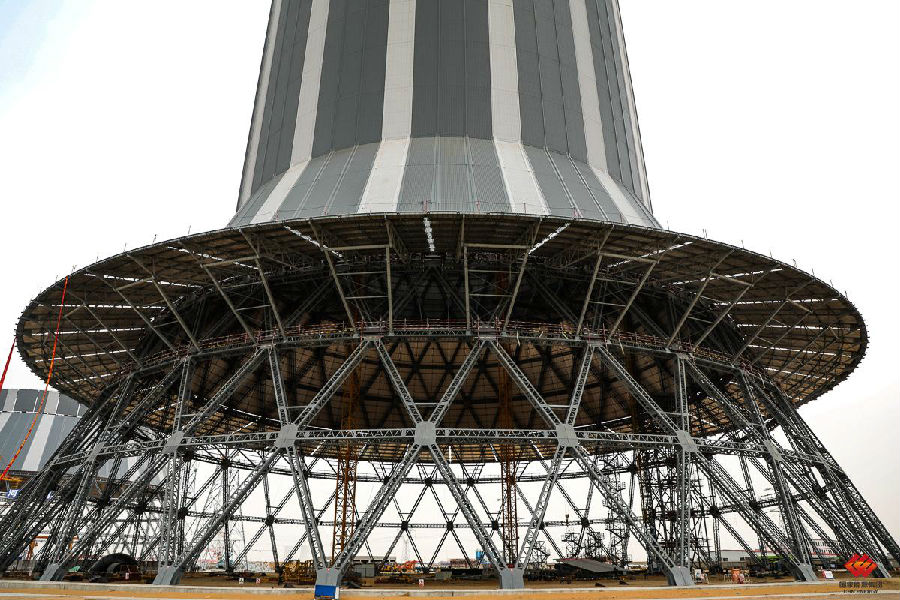

2021年(nian)1月15,國家能源集(ji)團國電(dian)上海(hai)廟項目(mu)(mu)間接空(kong)冷系統1號冷卻塔底(di)部仰(yang)視(shi)圖。國家能源集(ji)團國電(dian)上海(hai)廟項目(mu)(mu)將從“安全、高效(xiao)、環保、低(di)碳、靈(ling)活(huo)、智(zhi)慧(hui)”六個維度(du)出發,將該(gai)項目(mu)(mu)打造成綠色燃煤(mei)電(dian)站示范(fan)(fan)工程和(he)智(zhi)慧(hui)燃煤(mei)電(dian)站示范(fan)(fan)工程。
